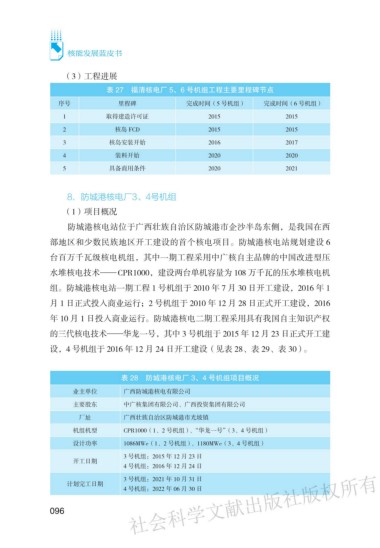

Page 117 - 中国核能发展报告(2018)
P. 117

核能发展蓝皮书

                 (3)工程进展
                           表 27  福清核电厂 5、6 号机组工程主要里程碑节点
               序号             里程碑              完成时间(5 号机组)        完成时间(6 号机组)
                1          取得建造许可证                  2015               2015
                2            核岛 FCD                 2015               2015
                3           核岛安装开始                  2016               2017
                4            装料开始                   2020               2020
                5           具备商用条件                  2020               2021



                 8.防城港核电厂3、4号机组
                 (1)项目概况
                  防城港核电站位于广西壮族自治区防城港市企沙半岛东侧,是我国在西

             部地区和少数民族地区开工建设的首个核电项目。防城港核电站规划建设 6
             台百万千瓦级核电机组,其中一期工程采用中广核自主品牌的中国改进型压
             水堆核电技术——CPR1000,建设两台单机容量为 108 万千瓦的压水堆核电机

             组。防城港核电站一期工程 1 号机组于 2010 年 7 月 30 日开工建设,2016 年 1
             月 1 日正式投入商业运行;2 号机组于 2010 年 12 月 28 日正式开工建设,2016
             年 10 月 1 日投入商业运行。防城港核电二期工程采用具有我国自主知识产权

             的三代核电技术——华龙一号,其中 3 号机组于 2015 年 12 月 23 日正式开工建
             设,4 号机组于 2016 年 12 月 24 日开工建设(见表 28、表 29、表 30)。



                               表 28  防城港核电厂 3、4 号机组项目概况
                   业主单位        广西防城港核电有限公司
                   主要股东        中广核集团有限公司、广西投资集团有限公司
                    厂址         广西壮族自治区防城港市光坡镇
                   机组机型        CPR1000(1、2 号机组)、“华龙一号”(3、4 号机组)
                   设计功率        1086MWe(1、2 号机组)、1180MWe(3、4 号机组)
                               3 号机组:2015 年 12 月 23 日
                   开工日期
                               4 号机组:2016 年 12 月 24 日
                                 ഠ߶॓࿐໓ངԛϱഠϱಃ෮Ⴕ
                               3 号机组:2021 年 10 月 31 日
                 计划完工日期
                               4 号机组:2022 年 06 月 30 日
