核电运行与建设

             位约 17 公里,处于东冲半岛的东北部,福宁湾西南岸,是国内优良的Ⅰ类滨
             海核电厂址。600MWe示范快堆工程作为国家批准的重大专项,是我国核能“三

             步走”发展战略的第二步必须突破的一项重要技术,对于推进核燃料闭式循
             环、促进我国核能可持续发展和地方经济建设具有重要意义。示范快堆工程采
             用单机容量 60 万千瓦的钠冷快中子反应堆,计划于 2023 年建成(见表 34)。

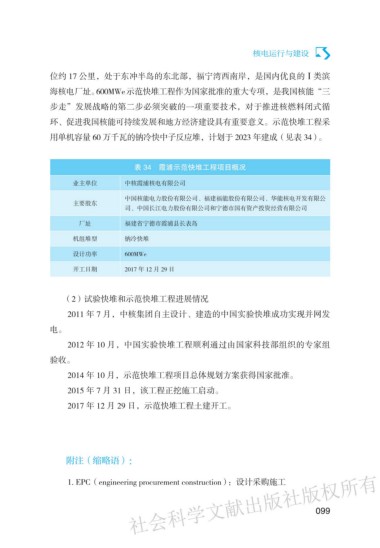

                                  表 34  霞浦示范快堆工程项目概况

                   业主单位         中核霞浦核电有限公司
                                中国核能电力股份有限公司、福建福能股份有限公司、华能核电开发有限公
                   主要股东
                                司、中国长江电力股份有限公司和宁德市国有资产投资经营有限公司
                    厂址          福建省宁德市霞浦县长表岛
                   机组堆型         钠冷快堆

                   设计功率         600MWe
                   开工日期         2017 年 12 月 29 日


                 (2)试验快堆和示范快堆工程进展情况

                  2011 年 7 月,中核集团自主设计、建造的中国实验快堆成功实现并网发
             电。
                  2012 年 10 月,中国实验快堆工程顺利通过由国家科技部组织的专家组

             验收。
                  2014 年 10 月,示范快堆工程项目总体规划方案获得国家批准。
                  2015 年 7 月 31 日,该工程正挖施工启动。

                  2017 年 12 月 29 日,示范快堆工程土建开工。






                 附注(缩略语):

                                 ഠ߶॓࿐໓ངԛϱഠϱಃ෮Ⴕ
                  1. EPC(engineering procurement construction):设计采购施工
