Page 114 - 中国核能发展报告(2018)
P. 114

核电运行与建设

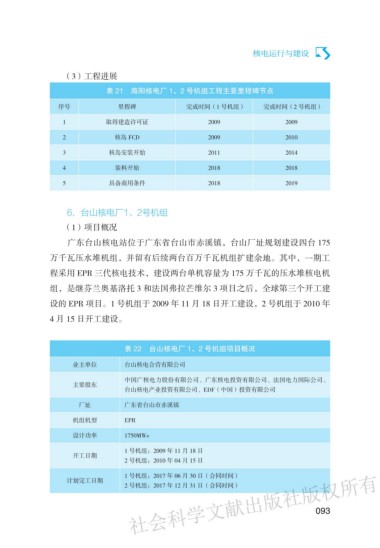

                 (3)工程进展
                           表 21  海阳核电厂 1、2 号机组工程主要里程碑节点

               序号             里程碑              完成时间(1 号机组)        完成时间(2 号机组)
                1          取得建造许可证                  2009               2009

                2            核岛 FCD                 2009               2010
                3           核岛安装开始                  2011               2014
                4            装料开始                   2018               2018

                5           具备商用条件                  2018               2019


                 6.台山核电厂1、2号机组
                 (1)项目概况

                  广东台山核电站位于广东省台山市赤溪镇,台山厂址规划建设四台 175
             万千瓦压水堆机组,并留有后续两台百万千瓦机组扩建余地。其中,一期工
             程采用 EPR 三代核电技术,建设两台单机容量为 175 万千瓦的压水堆核电机

             组,是继芬兰奥基洛托 3 和法国弗拉芒维尔 3 项目之后,全球第三个开工建
             设的 EPR 项目。1 号机组于 2009 年 11 月 18 日开工建设,2 号机组于 2010 年
             4 月 15 日开工建设。



                                表 22  台山核电厂 1、2 号机组项目概况

                   业主单位         台山核电合营有限公司
                                中国广核电力股份有限公司、广东核电投资有限公司、法国电力国际公司、
                   主要股东
                                台山核电产业投资有限公司、EDF(中国)投资有限公司
                    厂址          广东省台山市赤溪镇
                   机组机型         EPR
                   设计功率         1750MWe

                                1 号机组:2009 年 11 月 18 日
                   开工日期
                                2 号机组:2010 年 04 月 15 日
                                1 号机组:2017 年 06 月 30 日(合同时间)
                                 ഠ߶॓࿐໓ངԛϱഠϱಃ෮Ⴕ
                 计划完工日期
                                2 号机组:2017 年 12 月 31 日(合同时间)
