Page 142 - 中国核能发展报告(2018)

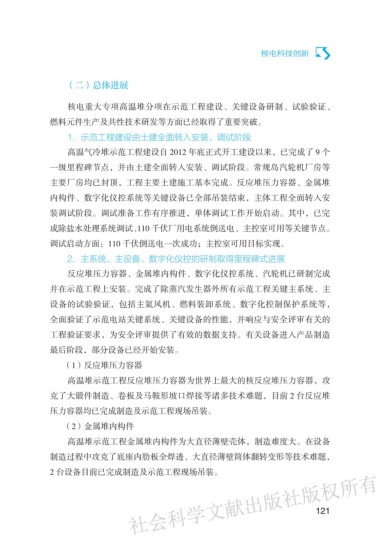

P. 142

核电科技创新


                 (二)总体进展


                  核电重大专项高温堆分项在示范工程建设、关键设备研制、试验验证、
             燃料元件生产及共性技术研发等方面已经取得了重要突破。
                 1.示范工程建设由土建全面转入安装、调试阶段

                  高温气冷堆示范工程建设自 2012 年底正式开工建设以来,已完成了 9 个
             一级里程碑节点,并由土建全面转入安装、调试阶段。常规岛汽轮机厂房等
             主要厂房均已封顶,工程主要土建施工基本完成。反应堆压力容器、金属堆

             内构件、数字化仪控系统等关键设备已全部吊装结束,主体工程全面转入安
             装调试阶段。调试准备工作有序推进,单体调试工作开始启动。其中,已完
             成除盐水处理系统调试、110 千伏厂用电系统倒送电、主控室可用等关键节点。

             调试启动方面:110 千伏倒送电一次成功;主控室可用目标实现。
                 2.主系统、主设备、数字化仪控的研制取得里程碑式进展
                  反应堆压力容器、金属堆内构件、数字化仪控系统、汽轮机已研制完成

             并在示范工程上安装。完成了除蒸汽发生器外所有示范工程关键主系统、主
             设备的试验验证,包括主氦风机、燃料装卸系统、数字化控制保护系统等,
             全面验证了示范电站关键系统、关键设备的性能,并响应与安全评审有关的

             工程验证要求,为安全评审提供了有效的数据支持。有关设备进入产品制造
             最后阶段,部分设备已经开始安装。

                 (1)反应堆压力容器
                  高温堆示范工程反应堆压力容器为世界上最大的核反应堆压力容器,攻
             克了大锻件制造、卷板及马鞍形坡口焊接等诸多技术难题,目前 2 台反应堆

             压力容器均已完成制造及示范工程现场吊装。
                 (2)金属堆内构件
                  高温堆示范工程金属堆内构件为大直径薄壁壳体,制造难度大。在设备

             制造过程中攻克了底座内肋板全焊透、大直径薄壁筒体翻转变形等技术难题,
             2 台设备目前已完成制造及示范工程现场吊装。
                                 ഠ߶॓࿐໓ངԛϱഠϱಃ෮Ⴕ



                                                                               121
   137   138   139   140   141   142   143   144   145   146   147
