Page 108 - 中国核能发展报告(2018)
P. 108
核电运行与建设

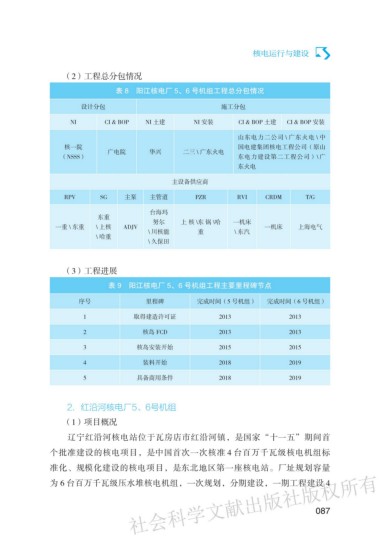

(2)工程总分包情况
表8 阳江核电厂 5、6 号机组工程总分包情况
设计分包 施工分包
NI CI & BOP NI 土建 NI 安装 CI & BOP 土建 CI & BOP 安装
山东电力二公司 \ 广东火电 \ 中
核一院 国电建集团核电工程公司(原山
广电院 华兴 二三 \ 广东火电
(NSSS) 东电力建设第二工程公司)\ 广
东火电
主设备供应商
RPV SG 主泵 主管道 PZR RVI CRDM T/G
台海玛
东重
努尔 上核\东锅\哈 一机床
一重 \ 东重 \ 上核 ADJV 一机床 上海电气
\ 川核能 重 \ 东汽
\ 哈重
\ 久保田
(3)工程进展
表9 阳江核电厂 5、6 号机组工程主要里程碑节点
序号 里程碑 完成时间(5 号机组) 完成时间(6 号机组)
1 取得建造许可证 2013 2013
2 核岛 FCD 2013 2013
3 核岛安装开始 2015 2015
4 装料开始 2018 2019
5 具备商用条件 2018 2019
2.红沿河核电厂5、6号机组
(1)项目概况
辽宁红沿河核电站位于瓦房店市红沿河镇,是国家“十一五”期间首
个批准建设的核电项目,是中国首次一次核准 4 台百万千瓦级核电机组标
准化、规模化建设的核电项目,是东北地区第一座核电站。厂址规划容量
